Illustrasjon som viser hvordan det nye bygget i Haugesund skal se ut. Bygget har tre etasjer, med store vinduer i øverste etasje.

Nybygg Campus Haugesund

Høgskulen på Vestlandet får nytt bygg i Haugesund. Etter planen skal det stå ferdig til studiestart august 2026.

Nyhetsaker om byggeprosjektet

Oppdatert informasjon om byggearbeidet 2025 - 2026

Backe Rogaland bygger det nye campusbygget i Haugesund. Prosjektleder er Henrik Thurmann-Nielsen og på denne siden vil du få oppdatert informasjon på fremdriftsplanen fra byggestart i 2025 og frem til bygget står ferdig i 2026

Uke 15-18 ( 7. april til 2. mai, 2025)

Betongarbeidet på tomten er godt i gang og flere vegger er støpt. Alt av stripefundament og punktfundament i kjeller er også ferdigstøpt. Det vil i disse ukene pågå arbeid med flere vegger, dragere, heissjakt og søyler.

GL Prosjektservice har stor produksjon og er i rute med planlagt fremdrift som gjør at hulldekker planlegges å monteres senest i uke 20.

Grunnarbeid og alt av bunnledninger er ferdigstilt i kjeller. Isolering og tilbakefylling pågår også disse ukene. Fordrøyningsbasseng planlegges rett over påske.

Både GL Prosjektservice, Vassbakk & Stol og Industristillas har mye arbeidet på tomten i disse ukene.

 Uke 13-15 ( 24. mars til 11.april)

Arbeidet med å etablere byggegrop er nå ferdigstilt, og tårnkran er montert på byttetomten.

Mandag 24. mars starter betongarbeidene, og dette pågår etter planen frem til fredag 20.juni.

For å forenkle logistikken på byggeplassen har Backe Rogaland leid hele parkeringsplassen i enden av Bjørnsonsgate frem til sommeren. Parkeringsplassen vil i hovedsak brukes som jernlager og prefab-stasjon for betongabeidene.

Uke 10 til uke 12 (3 mars. 21 mars) - 2025

Grunnarbeidene til nybygget er godt i gang og entrepenør jobber for å ferdigstille sprengningen iløpet av uke 10. Det blir fortsatt mye massetransport og utgraving ut uke 12. Omfanget av eventuelle sikringsbolter i fjellskjæringen avklares i slutten av uke 10. Det er antatt å være lite i omfang, men arbeidet med montering av boltene vil oppleves noe støyende.

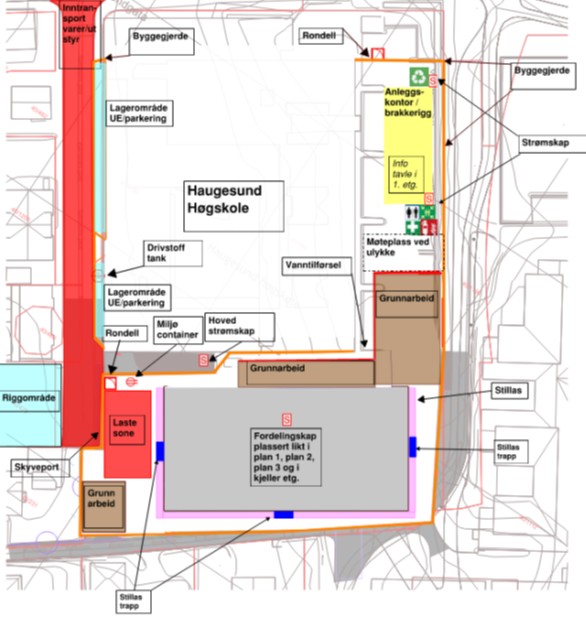

I uke 10 monteres brakkeriggen på østsiden av høgskolebygget ( tidligere parkeringsplass).

Montering av tårnkran helt sørvest på tomta utføres i uke 12.

Uke 6 til uke 10 - 2025

Brønnboringen på østsiden av campus er ferdigstilt, og vi har startet med grøfter for energirør i området. Dette arbeidet vil pågå frem til uke 10.

I uke 10 blir det montert brakkerigg på parkeringsplass.

I Bjørnsonsgate pågår fortsatt arbeidene med legging av nye vann og avløpsrør. Arbeidet er estimert ferdigstilt i uke 8.

Det er forventet at vi skal få igangsettingstillatelse for arbeider med å sprenge og grave i tomten, samt betongarbeider for underetasje og 1. etasje av nybygget. Sprengningsarbeidene vil starte ca 1 uke senere.

Grunnarbeidene pågår i omtrent 12 uker.

Vi legger til rette for at tilkomst til varelevering og renovasjon kan gå omtrent som normalt.

Det vil også i denne perioden bli etablert HC-parkering med innkjøring fra Litlasundgata.

Uke 4 - 2025

Fra uke 4 vil vi stenge av deler av Bjørnsonsgate, i tillegg til resten av parkeringsområdet på øst- og sørsiden av campus. Vi setter i gang med graving for utskifting av vann og avløp i Bjørnsonsgate. Arbeidet er estimert til å vare i 3-4 uker. Arbeidet vil støye en del, og særlig hvis vi treffer fjell i grøften.

Tilkomst til varelevering og renovasjon kan gå omtrent som normalt.

Uke 3 - 2025
Vi stenger av området merket med «brønnboringsområdet». Her vil det pågå brønnboring hele uken. Det blir noe støyende, men ikke veldig. Det vil også være noe kjøring til og fra anleggsområdet med lastebil.

Oversikt uke 1 til uke 27 - 2025

Brukerutvalg

Brukerutvalget er en viktig del av brukermedvirkningen i byggeprosjektet. Utvalget skal virke gjennom hele byggeprosjektet, men kan ved behov endre sammensetning og størrelse for de ulike fasene av prosjektet, og suppleres med underliggende brukergrupper i de fasene av byggeprosjektet der det vurderes at en bredere involvering er nødvendig

Medlemmene i brukerutvalget 2025

  • Knut E. Kismul, prosjektleder og leder for brukerutvalget
  • Jorunn Steensnæs, representant fra Fakultet for teknologi, miljø- og samfunnsvitskap (FTMS)
  • Per Fredrik Lennart Hemmingson, representant fra Fakultet for teknologi, miljø- og samfunnsvitskap (FTMS)
  • Else Cathrine Lütcherath Rustad, representant fra Fakultet for helse- og sosialvitskap (FHS)
  • Karin Stormo, representant fra fellesadministrasjon
  • Nils Magne Svendsen, ADU arealforvaltning
  • Inge Olav Hauge, representant for hovedverneombud
  • Svein Abrahamsen, representant for hovedtillitsvalgte (Forskerforbundet)
  • Amanda Skaar Wessel , studentrepresentant
  • Roy Martin Pettersen, studentrepresentant

Alf H. Aronsen, avdeling for kommunikasjon, Birger Skjoldevik, avdeling for arealforvalting, drift og utvikling, og Mads Stange fra IT deltar fast i møtene.

Sentrale dokumenter for byggeprosjektet
